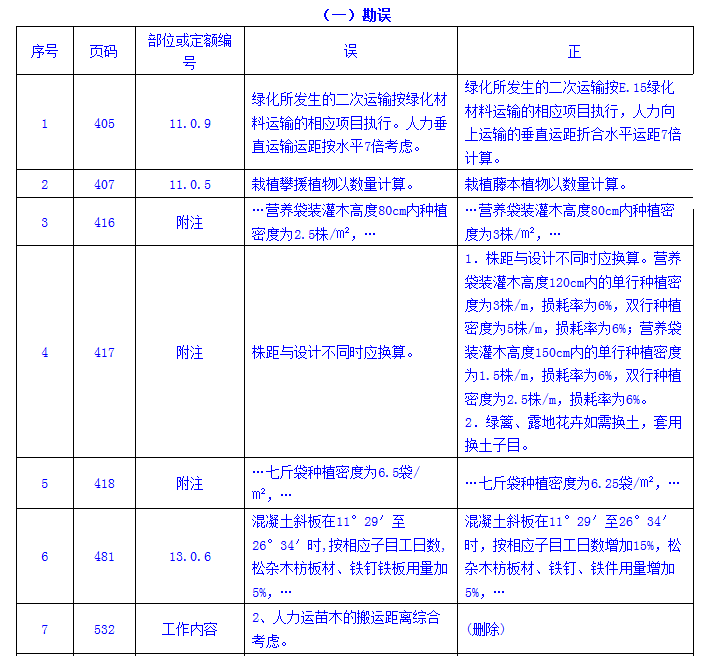

《广东省园林建筑绿化工程计价依据》(2006) 勘误及问题解答

时间 2011-12-31

时间 405

/attached/image/20161222/

(二)问题解答



计价办法

    1、清单计价指引中050103001喷灌设施的管道铺设的对应子目绿地排水管安装是否适用?管道若采用镀锌钢管时是套用市政定额还是安装定额?能否将挖土石方、阀门井砌筑,管道铺设等分列清单?

答:绿地喷灌的管道铺设可按安装工程有关子目套项。喷灌设施的清单项目按国家标准《建设工程工程量清单计价规范》(GB50500-2003)问题解答第五批附录E园林绿化工程第1条指引执行。



E.11  绿化工程

11.1  苗木二次运输上山坡时如何计算?

答:按P405说明11.0.9及P532附注计算。

例如:土球规格20㎝内的苗木,水平运距为180m,坡度高差为30m,计算如下:

①、折合运距=180m(水平距离)+ 30m×7倍(垂直距离)=390m(按400m内运距计价)

②、基价=【E15-71】(子目)+【E15-71】(子目)×0.8(系数)×2

11.2  如何执行定额E.11.4与 E.11.5成活保养和保存保养的定额子目?

答:竣工初验后要求保养12个月的苗木,按成活保养定额基价×3(个月)+保存保养定额×3(个月)+保存保养定额×6(个月)×0.5(系数)计算。若竣工初验后在12个月内交由另一个施工单位保养的苗木,仍按定额执行。

11.3  观赏莲藕的种植及保养如何套用定额子目?

答:在种植方面,根据其原栽植花盆的规格,套用【E11-127】~【E11-130】子目计算。在保养方面,根据其原栽植花盆的规格,七斤盆和单烧盆参照【E11-189】子目计算,油盆和底缸参照【E11-190】子目计算。

11.4  绿化工程结算时苗木数量是否相应考虑损耗?如果已注明成活率为100%时,是否无需考虑损耗?

    答:除合同另有约定外,定额中苗木损耗率是综合考虑的,不因某个苗木品种的成活难易而变更,亦不能因为某一工程中成活太低而增加损耗率,同样,亦不能因为某一工程中成活稍高而减少损耗率。

11.5  绿化换土时,若设计绿化换土配比:70%优良种植土,20%熟耕土,10%有机肥,这种比例是按体积还是按重量计算?应如何换算计价?

答:定额换土配比是按体积比计算的。根据设计要求,先计算出各种实际材料的消耗用量(以【E11-62】为例,经计算优良种植土为15.96m3;熟耕土为4.56m3;有机肥为2.28m3),然后将实际材料与定额中的材料替换后计算材料费,其余费用不变。

11.6  藤本植物的保养应如何计算?

答:藤本植物成活保养按【E11-189】子目、保存保养按【E11-217】子目并乘以系数0.7。

11.7  摆设盆花如需维护保养,应如何套用定额子目?

答:按实际摆设面积套用【E11-231】或【E11-232】子目。艺术造型花卉及展览花卉除外。

11.8  绿化保养能否补充人工灌溉及自动喷淋定额子目?

答:在定额修编前仍按相应子目计算。



E.14  脚手架

    14.1  围墙若有柱与墙高度不同时,在计算脚手架时,高度如何取定?

    答:高度按围墙顶高度计算。



E.15  运输工程

15.1定额考虑的场内运输范围是多少?超过多少才可计算二次运输?苗木二次运输项目只有人力运苗木,如用汽车运输可套什么定额子目?

答:定额对正常作业情况下的场内运输距离是综合取定的。本定额二次运输子目的使用,按定额P515章说明15.3执行,该说明所认定的二次运输,未考虑使用汽车运输。因发包方的原因发生汽车运输的按P451 E.11.3.3汽车运苗木相关子目执行。



E.17  安全防护、文明施工措施项目

17.1  安全防护、文明施工措施费所包括的内容中,部分项目由业主提供时,应怎样调整费率?

答:不作调整。业主提供的设施可与承包方协商采用有偿租赁或无偿提供方式解决。
